树脂瓦施工常见错误与避坑指南

很多用户发现:同样的树脂瓦,有的屋面用了十年完好,有的两三年就漏水变形。区别往往在于施工质量。本文总结树脂瓦施工中的10个常见错误,帮助您避坑。

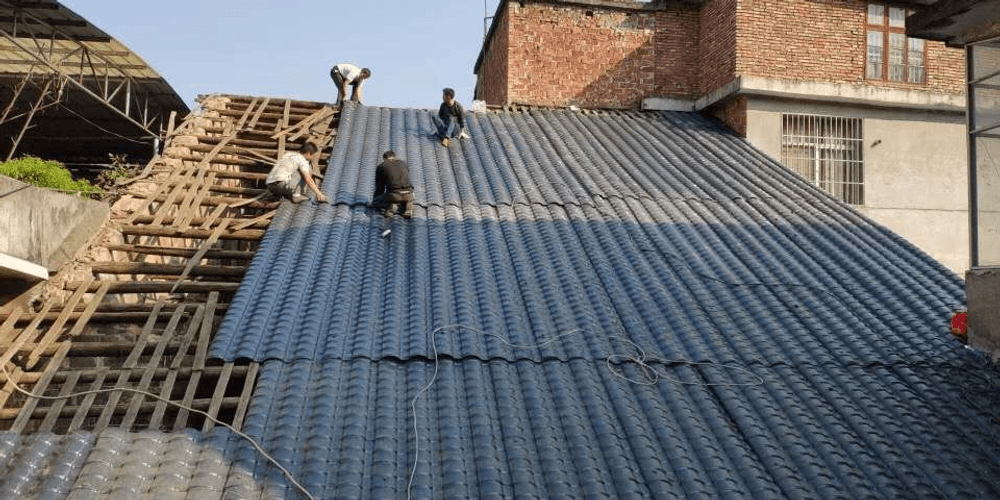

树脂瓦安装

错误1:屋面坡度过小

  • 表现:坡度<15°,排水极慢,搭接处长期积水。

  • 后果:积水渗入搭接缝隙,屋内漏水;冬季积水结冰膨胀,破坏瓦片。

  • 正确做法:树脂瓦适用于15°-80°坡度,最好不得低于15°。如必须做缓坡,需在下方做满铺防水层。

错误2:檩条间距过大

  • 表现:踩上去瓦片明显下陷,波浪起伏。

  • 后果:瓦片在风压下变形过大,螺钉受力拔出;长期疲劳开裂。

  • 正确做法:2.0mm<厚度≤2.5mm ,檩条间距≤660mm;2.5mm<厚度≤3.0mm,檩条间距≤880

错误3:螺丝打在波谷

  • 表现:螺丝位于瓦片的凹陷处。

  • 后果:波谷容易积水,螺丝孔渗漏;受力不好,风吸力下容易拔出。

  • 正确做法:螺丝必须打在波峰,且垂直钻入檩条。

错误4:螺丝拧得太紧或太松

  • 表现:太紧:垫圈变形严重,瓦片有裂纹;太松:垫圈未压缩,松动。

  • 后果:裂纹处漏水;松动导致瓦片晃动,长期磨损。

  • 正确做法:拧至垫圈轻微变形(压缩约1/3厚度)即可。

错误5:搭接长度不足

  • 表现:纵向搭接<100mm,横向仅半个波峰。

  • 后果:风雨天,水被吹入搭接缝隙;收缩后完全脱开。

  • 正确做法:纵向搭接150mm(大风区200-300mm),横向搭接至少1个完整波峰。

错误6:未涂抹密封胶

  • 表现:搭接处、脊瓦处、泛水处只靠物理叠合,无胶密封。

  • 后果:风压灌水,毛细效应吸水。

  • 正确做法:所有搭接处、接缝处涂抹中性耐候密封胶,不得遗漏。

错误7:热胀冷缩预留不足

  • 表现:瓦片之间、瓦与脊瓦之间紧贴无间隙。

  • 后果:高温起拱,低温拉裂。

  • 正确做法:纵向搭接处预留3-5mm伸缩缝;脊瓦内瓦端留10-15mm空隙。

错误8:冬季低温施工

  • 表现:气温低于0℃时切割、钻孔、安装。

  • 后果:瓦片脆性增大,切割边缘崩裂,钻孔周边裂纹。

  • 正确做法:施工环境温度宜5-35℃。冬季必须施工时,将瓦片存放在温暖室内,安装前预热。

错误9:使用普通铁钉或劣质防水帽

  • 表现:钉子生锈、垫圈硬化开裂。

  • 后果:锈蚀导致固定失效,垫圈漏水。

  • 正确做法:必须用不锈钢自攻螺丝+优质防水帽

错误10:忽视安全防护

  • 表现:施工时不系安全带、不设防坠网。

  • 后果:树脂瓦表面光滑,坡面作业容易滑倒,造成伤亡。

  • 正确做法:佩戴安全绳,设置安全网,使用防滑鞋;严禁在雨、雪、大风天施工。

树脂瓦施工常见错误与避坑指南

避坑总结

问题类型 核心解决方法
设计错误 坡度≥15°,檩条间距合规
固定错误 螺丝打在波峰,用不锈钢+防水帽
防水错误 搭接足够,涂抹密封胶,预留伸缩缝
施工条件 避开低温、雨雪,做好安全措施

一句话建议:要么自己学习标准后严格监管施工队,要么直接委托有资质、有案例的专业团队。千万不要图便宜找“游击队”——省下的安装费,将来会加倍花在维修上。
